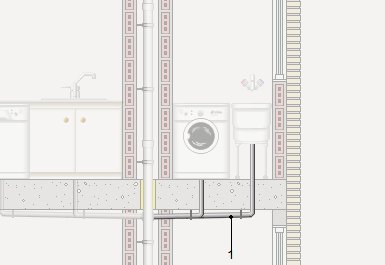

Red interior de evacuación para galería.
ISD023 Red interior de evacuación para galería. Ud
Red interior de evacuación, para galería con dotación para: lavarropa, toma de desagüe para lavadora, realizada con tubo de PVC, serie B para la red de desagües.

Lavarropa
Lavadora
1:
Red de pequeña evacuación.

Rubro

Unidad

Descripción

Cantidad

Costo

unitario

Costo

parcial

1



Materiales



mt36tit010bc

m

Tubo de PVC, serie B, de 40 mm de diámetro y 3 mm de espesor, con el precio incrementado el 10% en concepto de accesorios y piezas especiales.

4,300

2,65

11,40

mt30del010a

Ud

Toma de desagüe para electrodoméstico, con enlace mixto macho de PVC, de 40 mm de diámetro.

1,000

4,00

4,00

mt11var009

l

Líquido limpiador para pegado mediante adhesivo de tubos y accesorios de PVC.

0,215

53,93

11,59

mt11var010

l

Adhesivo para tubos y accesorios de PVC.

0,108

68,74

7,42



Subtotal materiales:

34,41

2



Mano de obra



mo008

h

Plomero.

5,208

10,93

56,92

mo107

h

Ayudante plomero.

2,604

6,81

17,73



Subtotal mano de obra:

74,65

3



Herramienta menor




%

Herramienta menor

2,000

109,06

2,18

Coste de mantenimiento decenal: $ 8,90 en los primeros 10 años.

Costos directos (1+2+3):

111,24


RUBRO ISD023: RED INTERIOR DE EVACUACIÓN PARA GALERÍA.


MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN EL RUBRO.

Se evitará la utilización de mortero de cal o yeso para la fijación de la tubería cuando esté empotrada en la pared.


CARACTERÍSTICAS TÉCNICAS

Red interior de evacuación, para galería con dotación para: lavarropa, toma de desagüe para lavadora, realizada con tubo de PVC, serie B para la red de desagües que conectan la evacuación de los aparatos con la bajante, con los diámetros necesarios para cada punto de servicio. Incluso líquido limpiador, adhesivo para tubos y accesorios de PVC, material auxiliar para montaje y sujeción a la obra, accesorios y piezas especiales.



CRITERIO DE MEDICIÓN EN PROYECTO

Número de unidades previstas, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS RUBROS


DEL SOPORTE.

Se comprobará que su situación y recorrido se corresponden con los de Proyecto, y que hay espacio suficiente para su instalación.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo del recorrido de la tubería y de la situación de los elementos de sujeción. Presentación en seco de los tubos. Fijación del material auxiliar para montaje y sujeción a la obra. Montaje, conexionado y comprobación de su correcto funcionamiento.


CONDICIONES DE TERMINACIÓN.

Se dispondrán tapones de cierre en los puntos de desagüe, hasta la recepción de los artefactos sanitarios. Resistencia mecánica y estanqueidad.



CONSERVACIÓN Y MANTENIMIENTO.

Se protegerá frente a golpes.



CRITERIO DE MEDICIÓN Y FORMA DE PAGO

Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto.
