Retacado con ladrillo cerámico macizo y mortero expansivo, en recalce de cimentación.
CZX040 Retacado con ladrillo cerámico macizo y mortero expansivo, en recalce de cimentación.
Retacado con ladrillo cerámico macizo colocado con mortero expansivo, sin retracción, de alta resistencia inicial, mediante la colocación de las piezas a rompejuntas hasta rellenar el espacio resultante entre la cimentación existente y la nueva cimentación, tras finalizar la fase de vaciado durante los trabajos de recalce de cimentación, realizados por bataches, en fases sucesivas.

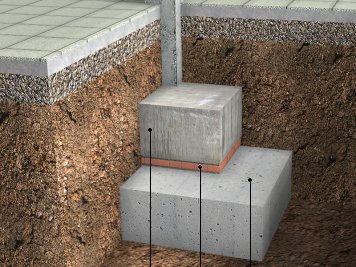

1:
Cimentación existente.
2:
Retacado con ladrillo macizo y mortero expansivo.
3:
Recalce (no incluido en este precio).

Rubro

Unidad

Descripción

Cantidad

Costo

unitario

Costo

parcial

1



Materiales



mt09rec020

kg

Mortero fluido a base de cemento, ligeramente expansivo (3% del volumen), para espesores comprendidos entre 10 y 30 mm, con 95 MPa de resistencia a flexotracción y 10 MPa de resistencia a compresión a 28 días, para retacados en recalces de cimentación.

531,000

0,73

387,63

mt04lma010b

Ud

Ladrillo cerámico macizo de elaboración mecánica, para revestir, 25x12x5 cm, densidad 2300 kg/m³.

502,959

0,68

342,01



Subtotal materiales:

729,64

2



Mano de obra



mo020

h

Albañil.

13,996

10,64

148,92

mo113

h

Peón de albañil.

5,665

6,56

37,16



Subtotal mano de obra:

186,08

3



Herramienta menor




%

Herramienta menor

2,000

915,72

18,31

Coste de mantenimiento decenal: $ 18,68 en los primeros 10 años.

Costos directos (1+2+3):

934,03


RUBRO CZX040: RETACADO CON LADRILLO CERÁMICO MACIZO Y MORTERO EXPANSIVO, EN RECALCE DE CIMENTACIÓN.


CARACTERÍSTICAS TÉCNICAS

Retacado con ladrillo cerámico macizo colocado con mortero expansivo, sin retracción, de alta resistencia inicial, mediante la colocación de las piezas a rompejuntas hasta rellenar el espacio resultante entre la cimentación existente y la nueva cimentación, tras finalizar la fase de vaciado durante los trabajos de recalce de cimentación, realizados por bataches, en fases sucesivas.



CRITERIO DE MEDICIÓN EN PROYECTO

Volumen medido según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS RUBROS


AMBIENTALES.

Se suspenderán los trabajos cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o inferior a 5°C.



FASES DE EJECUCIÓN.

Limpieza de la cara superior del recalce de la cimentación. Humectación de las superficies. Tendido de la capa de mortero y colocación de los ladrillos cerámicos. Retirada de escombros. Limpieza del elemento. Carga de escombros sobre camión o contenedor.



CRITERIO DE MEDICIÓN Y FORMA DE PAGO

Se medirá el volumen realmente ejecutado según especificaciones de Proyecto.
