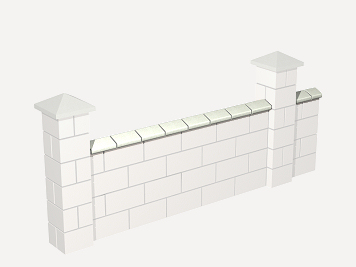

Cubremuros
UVO010 Cubremuros
Losa prefabricada de hormigón de color gris, para cubrición de muros, en piezas de 50x16x3,5 cm.
Precio
Exportación

Material
Color
Dimensiones (cm)
A = 13.5 cm
B = 16 cm
C = 3.5 cm

Rubro

Unidad

Descripción

Cantidad

Costo

unitario

Costo

parcial

1



Materiales



mt08aaa010a

Agua.

0,006

1,84

0,01

mt01arg005a

t

Arena de cantera, para mortero preparado en obra.

0,005

24,50

0,12

mt08cem000c

kg

Cemento gris en sacos.

1,283

0,17

0,22

mt08adt010

kg

Aditivo hidrófugo para impermeabilización de morteros u hormigones.

0,026

1,47

0,04

mt20cho010a

m

Losa prefabricada de hormigón de color gris, para cubrición de muros, en piezas de 50x16x3,5 cm, con goterón.

1,100

8,46

9,31

mt09mcr235

kg

Mortero de juntas para prefabricados de hormigón y piedra artificial, compuesto de cemento, agregados, pigmentos y aditivos especiales.

0,109

2,94

0,32

mt28pcs010a

l

Protector hidrófugo en base acuosa, incoloro, autolimpiable, repelente del agua y la suciedad, para tratamiento superficial hidrofugante, para aplicar con brocha sobre superficies de piedra natural o piedra artificial.

0,115

12,95

1,49



Subtotal materiales:

11,51

2



Equipo y maquinaria



mq06hor010

h

Concretera eléctrica con una capacidad de amasado de 160 l.

0,005

3,78

0,02



Subtotal equipo y maquinaria:

0,02

3



Mano de obra



mo041

h

Albañil de obra civil.

0,163

11,11

1,81

mo087

h

Ayudante de albañil de obra civil.

0,193

7,12

1,37



Subtotal mano de obra:

3,18

4



Herramienta menor




%

Herramienta menor

2,000

14,71

0,29

Coste de mantenimiento decenal: $ 1,05 en los primeros 10 años.

Costos directos (1+2+3+4):

15,00


RUBRO UVO010: CUBREMUROS.


CARACTERÍSTICAS TÉCNICAS

Losa prefabricada de hormigón de color gris, para cubrición de muros, en piezas de 50x16x3,5 cm, con goterón, recibido con mortero de cemento, confeccionado en obra, con aditivo hidrófugo, dosificación 1:4, creando una pendiente suficiente para evacuar el agua. Incluso preparación de la superficie de apoyo, replanteo, sellado entre piezas y uniones con las pilastras con mortero de juntas especial para revestimientos de prefabricados de hormigón y tratamiento de protección suplementaria mediante aplicación sobre el conjunto de pintura hidrófuga incolora en dos capas.



CRITERIO DE MEDICIÓN EN PROYECTO

Longitud medida a ejes, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS RUBROS


DEL SOPORTE.

Se comprobará que los paramentos de apoyo están saneados, limpios y nivelados.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Preparación de la superficie de apoyo. Replanteo de las piezas. Colocación, aplomado, nivelación y alineación de las piezas. Rejuntado y limpieza. Aplicación de dos capas de pintura hidrófuga incolora.


CONDICIONES DE TERMINACIÓN.

La pendiente será adecuada. Tendrá una perfecta adherencia al soporte y buen aspecto. El sellado de juntas será estanco al agua.



CRITERIO DE MEDICIÓN Y FORMA DE PAGO

Se medirá, a ejes, la longitud realmente ejecutada según especificaciones de Proyecto.
